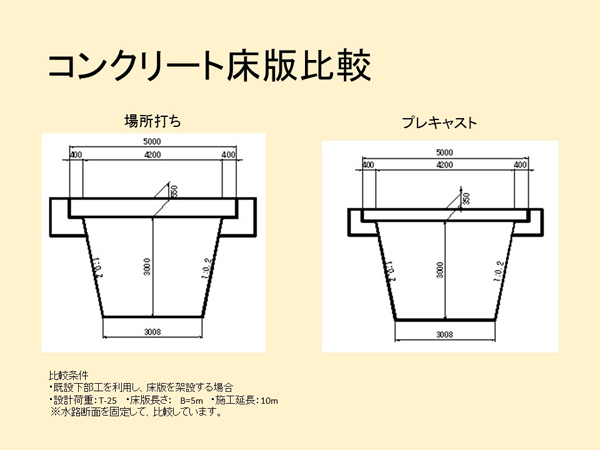

工期短縮事例2 コンクリート床版(ニューフリースラブ)

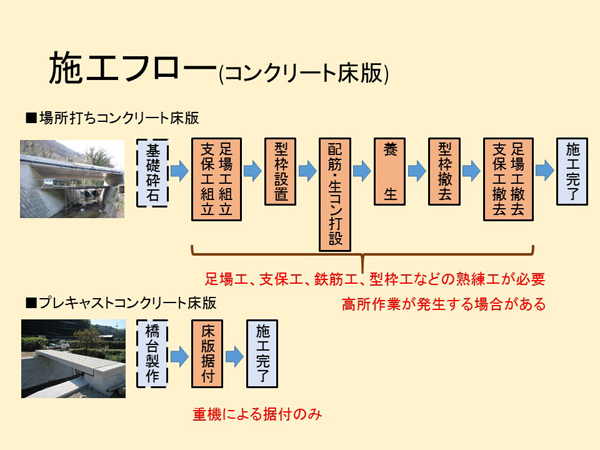

プレキャストコンクリート床版と現場打ちコンクリート床版の施工工程を比較し、プレキャスト化による工期短縮をご紹介します。プレキャストコンクリート床版は施工現場において鉄筋組立や型枠設置撤去やコンクリート打設、養生が不要であり、コンクリートスラブを重機により据え付けるため省力化が図れ施工性が飛躍的に向上します。

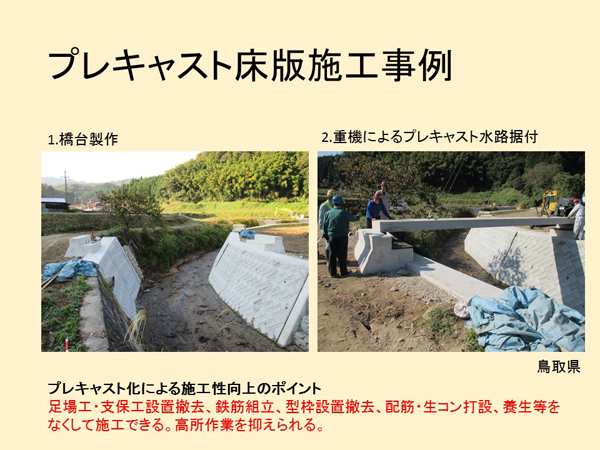

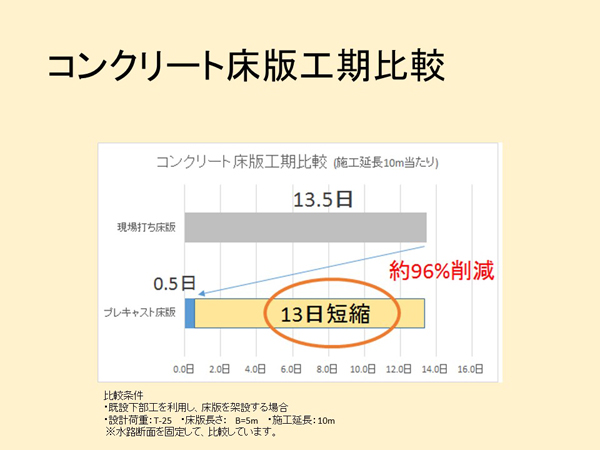

■ 桟橋拡張プレキャスト底型枠(プレキャスト桟橋)工期比較へ
上記比較はあくまで参考ですので、実際は施工現場の条件に応じてご検討ください。
