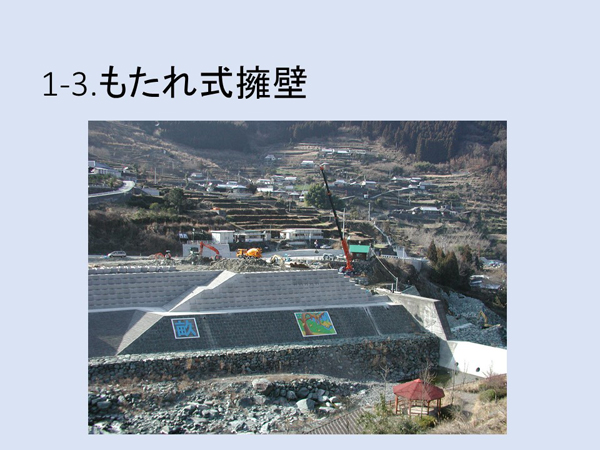

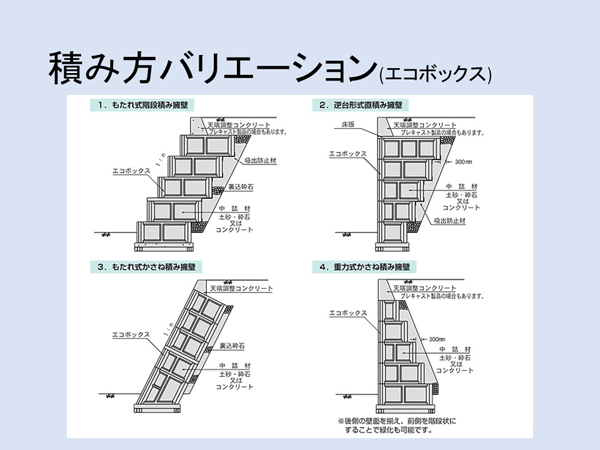

工期短縮事例3 もたれ式擁壁(エコボックス)

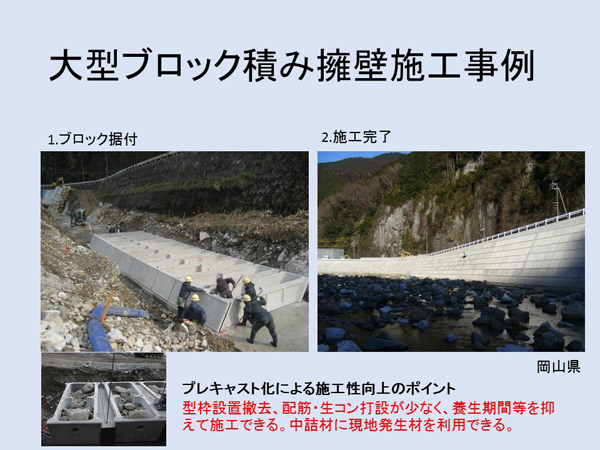

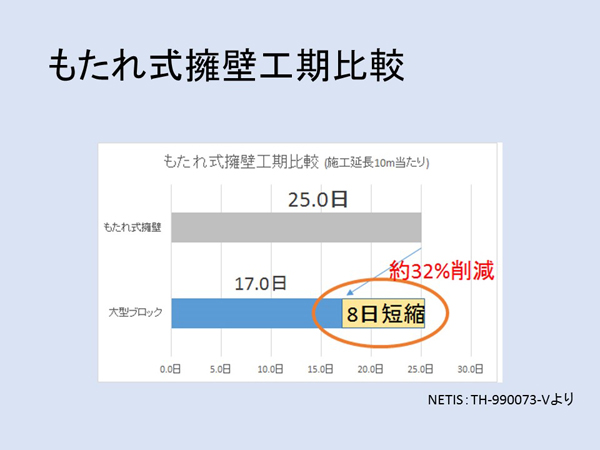

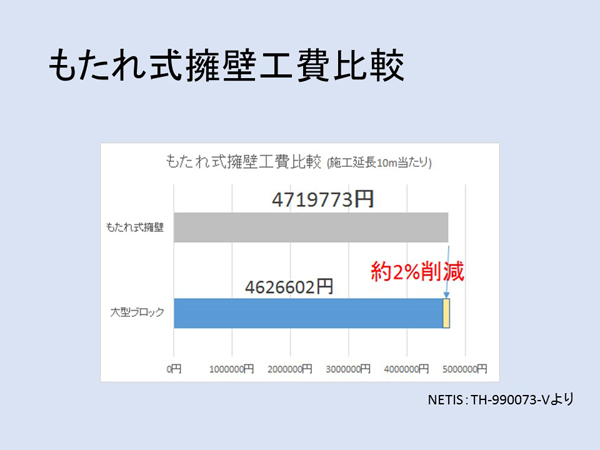

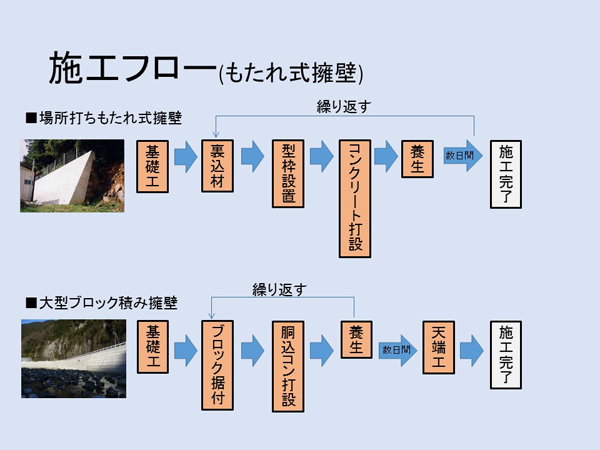

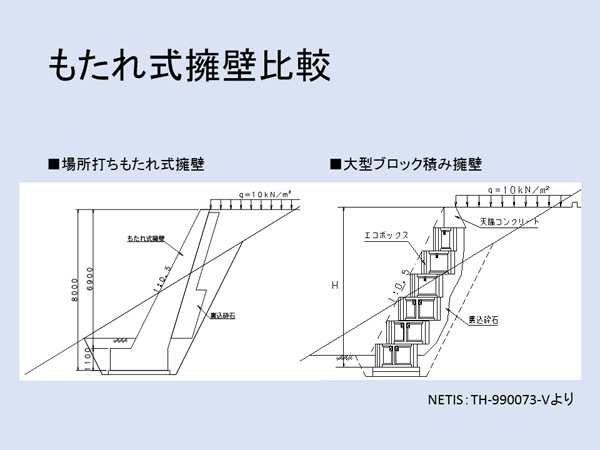

大型ブロック積み擁壁と現場打ち擁壁の施工工程を比較し、プレキャスト化による工期短縮をご紹介します。大型ブロック積み擁壁は施工現場において鉄筋組立や型枠設置撤去やコンクリート打設、養生が少なく、省力化が図れ施工性が向上します。















■ 工期短縮事例トップへ

■ 大型フリューム水路(FTフリューム)工期比較へ

■ コンクリート床版(ニューフリースラブ)工期比較へ

■ 張出車道(ロードプラス)工期比較へ

■ 鋼矢板護岸(ハーバーキャップ)工期比較へ

■ 杭頭部ブロック(ハーバーキャップ)工期比較へ

■ 桟橋拡張プレキャスト底型枠(プレキャスト桟橋)工期比較へ

上記比較はあくまで参考ですので、実際は施工現場の条件に応じてご検討ください。


< 関連製品 >

■ エコボックス製品情報

会員ログイン

会員登録フォーム

営業イチ押し

2分割ボックスカルバートを使って道路拡幅 のご紹介

今回は、国道で横断水路の横断する個所を2分割ボックスカルバートを使って道路拡幅した事例をご紹介いたします。

技術情報

2025年09月11日

2分割ボックスカルバートを使って道路拡幅 のご紹介


2025年09月01日

CUCOコンクリートランデス実績(神戸市大型張りブロック)がCUCOホームページに掲載されました。(外部リンク)


2025年05月30日

GRU可変深溝側溝を製品ページに追加しました


2025年05月09日

油水分離槽 アクシス 製品詳細を更新しました


2025年04月30日

フェリーの大型化によるランプウェイ(車両の乗り入れ又は降り口)の新設工事に大型積みブロック擁壁を採用 のご紹介


新着情報

2025年08月08日

【来場御礼】今年もランデスは「おかやまSDGsフェア2025」に出展致しました。多くのご来場ありがとうございました!(外部リンク)


2025年06月02日

脱炭素化への取組みとして久米南工場に太陽光発電設備を設置しました!※年間CO2排出削減効果:杉の木約12, 000本の吸収量に相当!(外部リンク)


2025年03月12日

広島大学・大学院の学生の皆様が視察に来社されました!(PDFリンク)


2025年03月01日

「はんざきブロック」が毎日小学生新聞で取り上げられました!(外部リンク)


2024年10月18日

ランデスは「第19回 日本オオサンショウウオの会 広島大会」に協賛しています。(PDFリンク)
