工期短縮事例5鋼矢板護岸

工期短縮事例5鋼矢板護岸

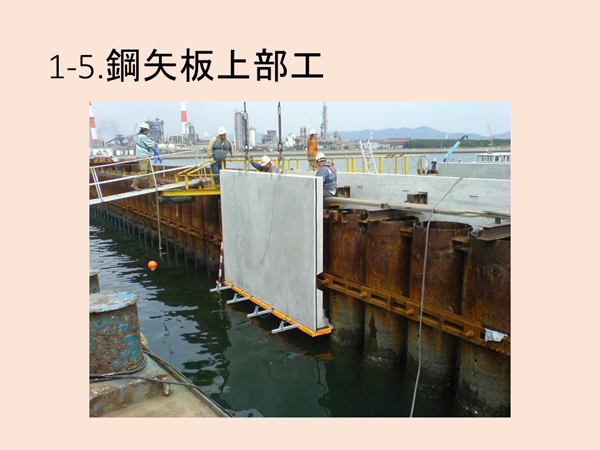

工期短縮事例5 鋼矢板護岸(ハーバーキャップ)

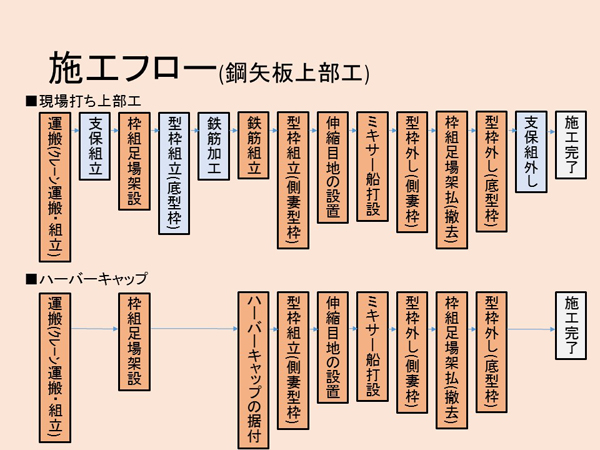

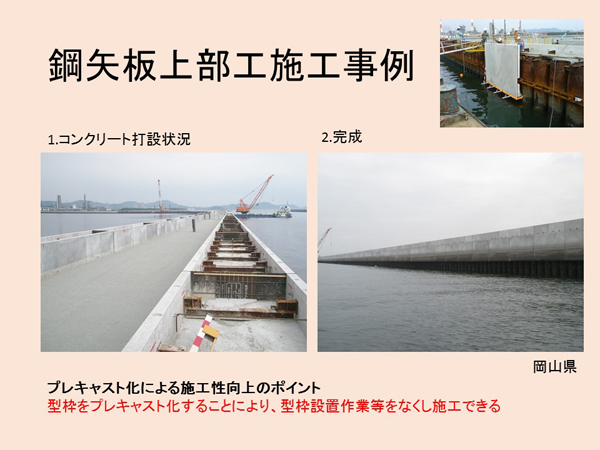

鋼矢板上部工の施工において、プレキャスト型枠と現場打ち工法の施工工程を比較し、プレキャスト化による工期短縮をご紹介します。型枠をプレキャスト化することにより、型枠設置作業等をなくし施工できます。











■ 工期短縮事例トップへ

■ 大型フリューム水路(FTフリューム)工期比較へ

■ コンクリート床版(ニューフリースラブ)工期比較へ

■ もたれ式擁壁(エコボックス)工期比較へ

■ 張出車道(ロードプラス)工期比較へ

■ 杭頭部ブロック(ハーバーキャップ)工期比較へ

■ 桟橋拡張プレキャスト底型枠(プレキャスト桟橋)工期比較へ

上記比較はあくまで参考ですので、実際は施工現場の条件に応じてご検討ください。
