ハイウォールベアリング横引き工法実績紹介

岡山県和気郡
今回は道路用L型擁壁「ハイウォール」をベアリング横引き工法で施工した実績をご紹介します。
今回の工事でベアリング工法を採用頂いたことで、延長168mを5日間で施工、据付工期約3割短縮することができました。交通量の多い所でもあり、最終的にも早期道路開放ができたことに満足しています。
施工実績紹介
| 発注者: | 岡山県備前県民局東備地域事務所 |
| 工事名: | 国道374号公共道路工事 |
| 施工場所: | 岡山県和気郡和気町益原地内 |
| 工事概要: | 当該現場は、岡山県の東方に位置し、一級河川吉井川沿線を南北に通過する道路で、近隣には鵜飼谷温泉があります。本工事は吉井川の洪水に備え、河川沿道を嵩上げすることを目的として行われました。特に本区間部分は道路高さが低く、洪水時の越流の可能性が最も高い箇所でもあります。 |
| 採用理由: | 本国道は、比較的交通量が多く工事中は極力「通行止め」をしたくない・・・という条件がありました。従来の施工では、設置と平行にクレーンを移動しながら施工するため、アウトリガーの張り出しから道路全面を使用しなければなりません。「ベアリング横引き工法」による施工は、所定の場所にクレーンを配置し、到達位置までレールで製品を移動することが出来るため、片側車線の占有で据付施工ができます。また、レールの設置精度が良ければ構造物(ハイウォール)の据付精度も良くなります。これらの優位性から採用となりました。 |
| 施工業者様の声 | レール基礎の施工には精度を求められ神経を使いましたが、その後の据付施工は予想以上の速さで行なえましたので良かった・・・とのお言葉を頂きました。 |

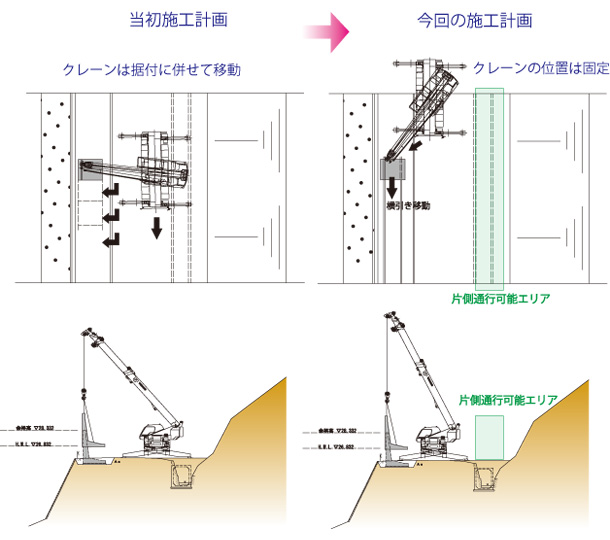

施工計画イメージ図

施工実績写真
1. 基礎工

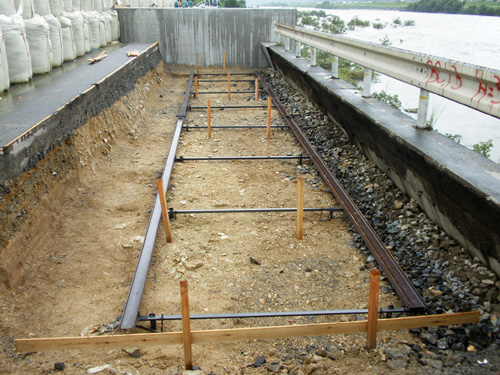

レール設置状況。この後ベースコンクリートを打設します。
2. 基礎工

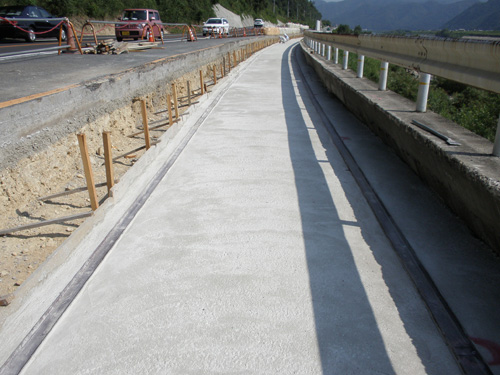

コンクリート打設後のレール基礎状況
3. 製品搬入

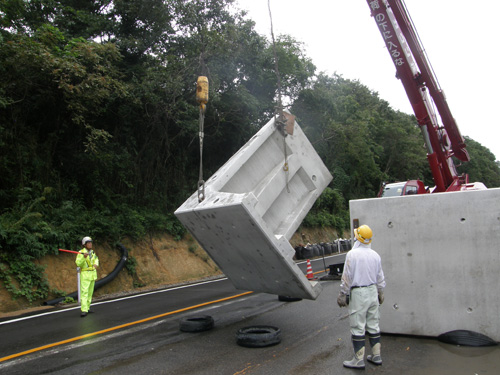

搬入時には横に寝かせた状態で届きます。
その状態でトラックから廃タイヤ上に降ろします。

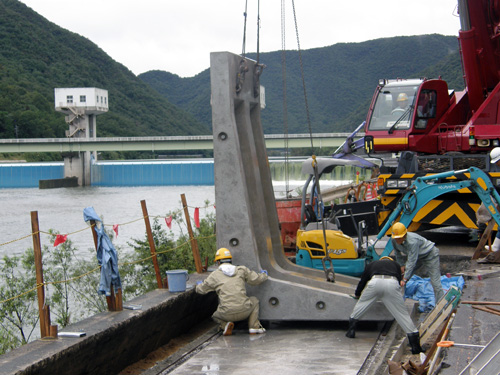

写真は、ハイウォールを起こしているところです。
4. 据付状況

L型擁壁を発進部のレールに吊り降ろしています
5. 製品運搬

製品(ハイウォール)運搬状況。 スムーズに移動できました。

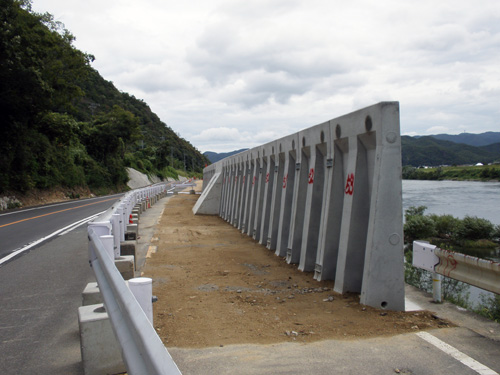

6. 埋め戻し後の状況

この後、天端の高さまで道路が嵩上げされます。
